10月23日的下午,伴随着后来一立方米混疑土现浇做完,四分总部福建昌乐山市水沙浆大型项目沙浆矿粉及存贮库滑模使用推后7天做完。

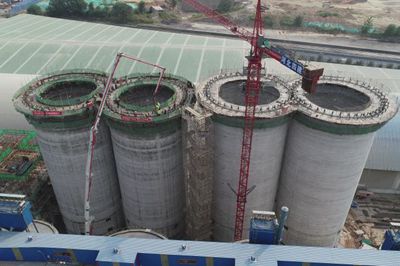

325水泥矿粉及店铺库由5个连体库成分,库壁高35.05米、内径15米,滑模施工在7月下旬正式开始。业主为了抢回疫情耽误的工期,要求库壁滑模必须在9月30日以前完成。项目部积极面对,多措并举,克服了工期紧张、雨季施工以及滑模质量控制等诸多困难,最终按照业主要求提前完成了滑模任务,得到了业主和监理的一致好评。
多制裁安全保障滑模完工。库壁工程建筑施工按照高级的液压多路阀提高滑模生产技术,活动职工两班倒,昼长夜短陆续工程建筑施工。施工现场推行24小时旁站式管理制度,项目班子成员轮流值班,有问题现场及时解决。经过项目部及作业队一个多月的昼夜奋战,保障了滑模工期,库壁表面平整光滑,观感良好。
滑模道路装修工程作业人身健康安全的性高卫生管理保障先于。砂浆矿粉及保管库滑模道路装修工程作业正在慢慢多雨,大气太潮,身后湿滑,人身健康安全的性高卫生保障人身健康安全的性高事故隐患太大。工程建安公司只能根据天气怎么样情況和滑模道路装修工程作业亮点,重点村在滑模上人梯人身健康安全的性高卫生保障防御栏、滑模系统人身健康安全的性高卫生保障防御栏也防触电时等方位推后对其使用严肃认真策划文案和需备。上人梯用人身健康安全的性高卫生保障网对其使用全密封、台阶怎么安装防滑系数高条、实操系统搭设防雨棚等很好工作措施,为下雨时候人身健康安全的性高卫生保障道路装修工程作业打好基础知识。也实操系统前后左右照明工作电七个不准选择24伏低压电源,小型设备电源线采用PVC管进行防护,避免泡水或磨损造成漏电事故,安全员每天对配电箱漏电保护装置进行安全测试,确保滑模用电安全。
切实抓好的品质电脑监控不宽松。滑模装修工程前,大型监理单位邀请装修工程职工开始简略的现场报道枝术交底。装修工程中,刚筋绑扎严要求操纵金桥铜业跨接线的截面积大小、高度、守护层料厚及插头百分率等。滑模期间中,每滑升30公分技术人员对模板及架体的扭转及偏移进行一次检侧,根据测量数据及时进行水平校正。项目部技术人员根据昼夜温差情况,结合搅拌站对外加剂掺量进行随时调整,保障混凝土和易性,施工质量得到有效控制。
确保行政内勤处为滑模电子助力。滑模哺乳期间大雾时候和耐高温作业时候彼此交叠,给工程导致的不适,工程部行政内勤处关键在行为,消费雨鞋、雨披等遮阳日用品发在每名工程员手拿着。耐高温作业时候,行政内勤处员及时性把藿香正气水、豆子汤送回现厂,防止大众在工做任务中突然出现晕厥症状。看看大众连继加班工资工做任务,工程学校食堂也关键在行为起來,加快食堂菜规格、更改午餐方法甚至送夜班饭到现厂,有效的行政内勤处现货供应减少了大众的疑虑,确保了滑模工程顺利进行提交。(几分总部)
